致敬勞動者——五一施工不停歇

  發布時間:2020-05-05 10:14:00    瀏覽次數:0
  2020年“五一”勞動節,德州城建工程公司建設者們依舊堅守崗位,為這一節日添上屬于他們的一抹色彩,他們用勞動促進項目建設,掀起“大干”熱潮。復工復產以來,各項目在抓好疫情防控的同時,緊抓黃金施工時間,快速有序推進施工生產。
一公司
  大學路東延項目

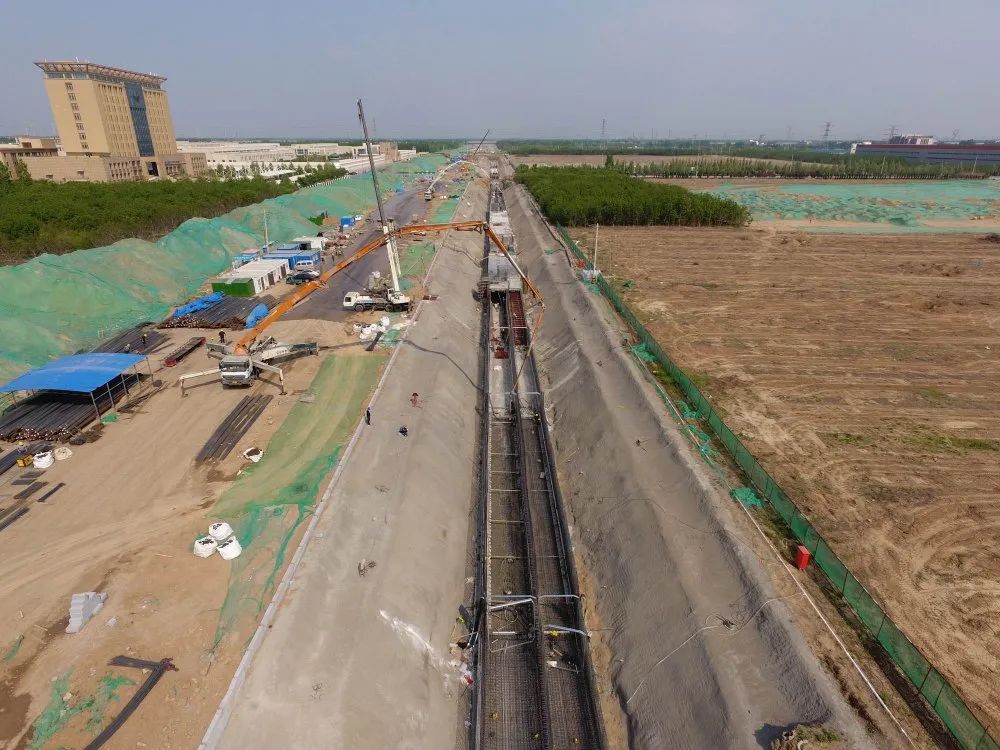

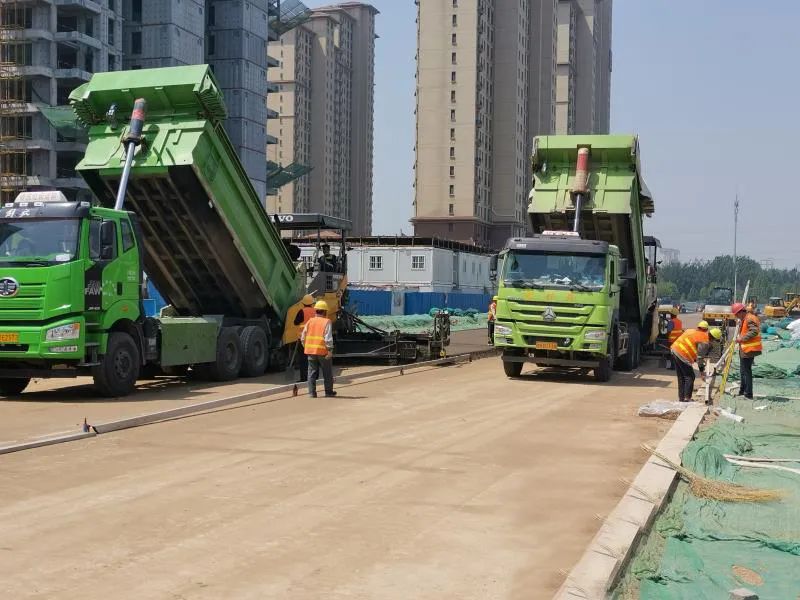

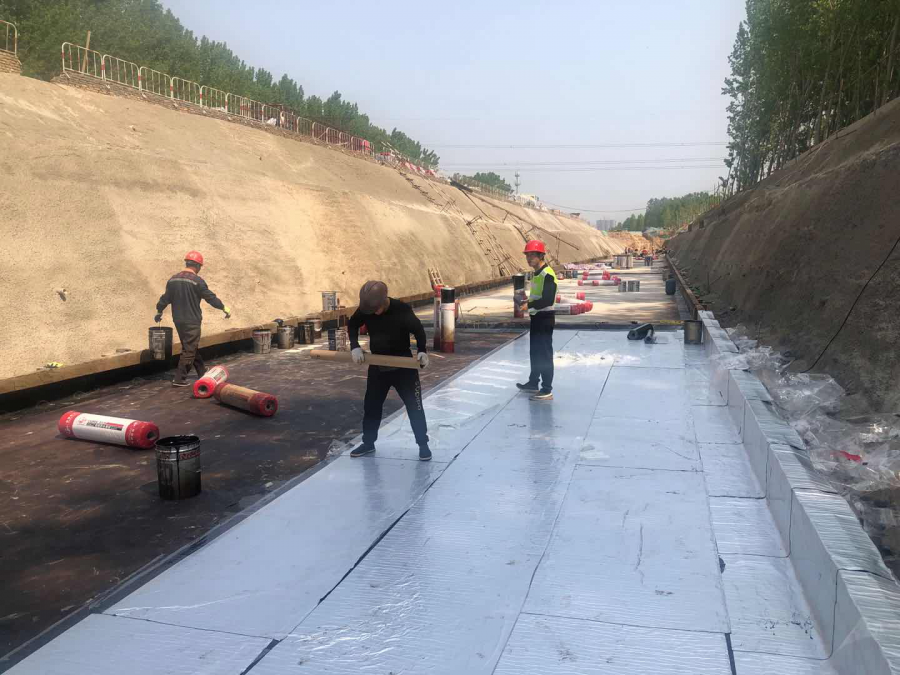

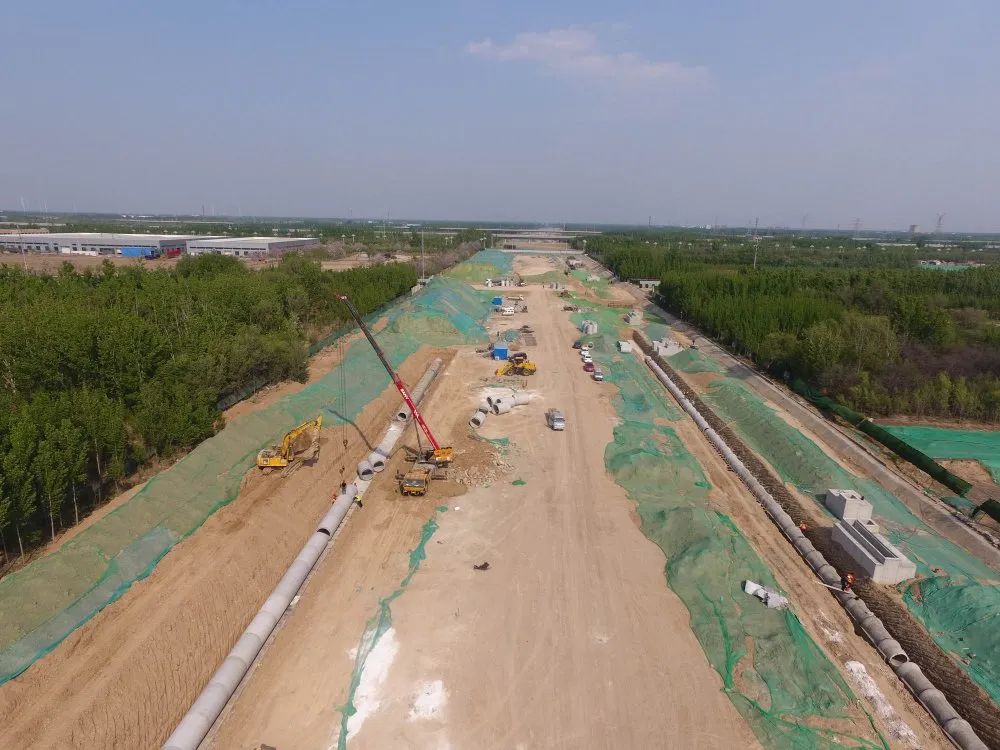

  節日期間,大學路東延工程第一分公司項目部員工加班加點搶工期,白天夜晚連軸轉,組織勞務隊伍230余人,完成管廊底板防水及保護層、底板鋼筋綁扎、底板澆筑、側墻頂板鋼筋綁扎、側墻頂板澆筑等工作;道路工程完成非機動車道灰土補強層、非機動車道水穩碎石攤鋪、非機動車道灰土基層施工等工作。
\
\

  規劃17號線項目
  道路工程一步水穩碎石攤鋪全部完成。管廊工程進行應急指示燈安裝施工。
\
\

  寧德路項目

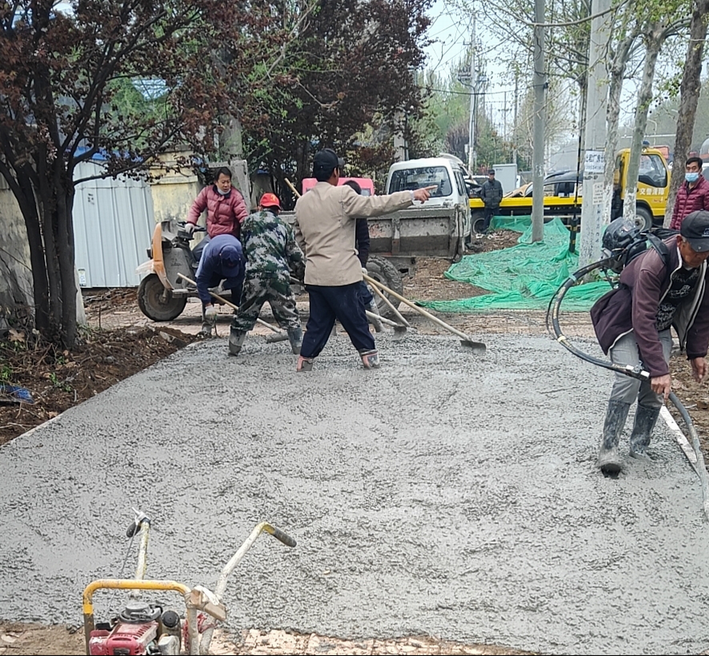

  項目進駐以來,項目部全體員工有條不紊地推進項目建設。拆除影響便道施工的障礙,澆筑混凝土便道,對于一些無法遷移的障礙設施進行有效的保護,五一期間,項目部組織施工隊伍進行圍擋的支設工作,除部分通行入口外,黃河大街至陽光大街段圍擋已支設完成,為項目下一步順利實施打下基礎。
\
\

二公司
  大學路東延項目

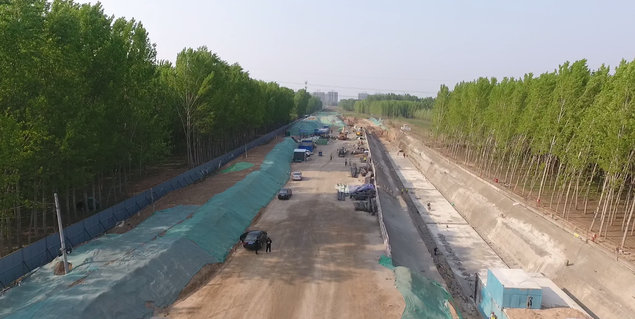

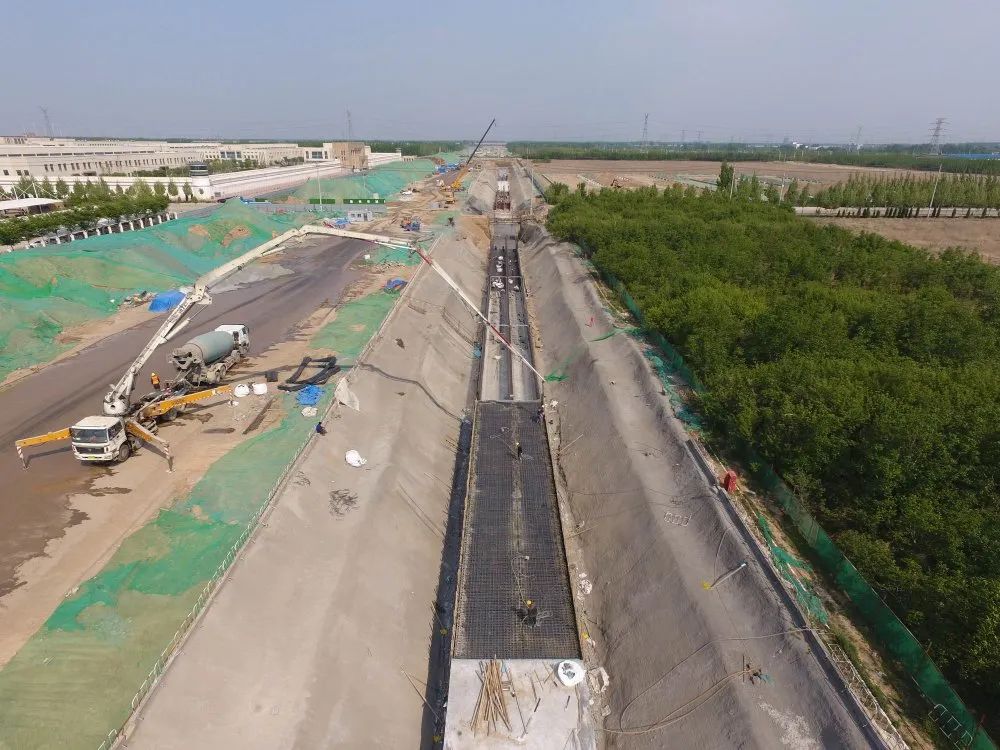

  假期期間,大學路東延工程第二分公司項目部組織勞務隊伍160余人,完成管廊底板防水及保護層、底板澆筑、側墻頂板澆筑、主體防水等工序;排水工程完成雨水溝槽開挖、墊層澆筑、管道回填、過路管道敷等工作。
\
\
\

  經九路南延項目

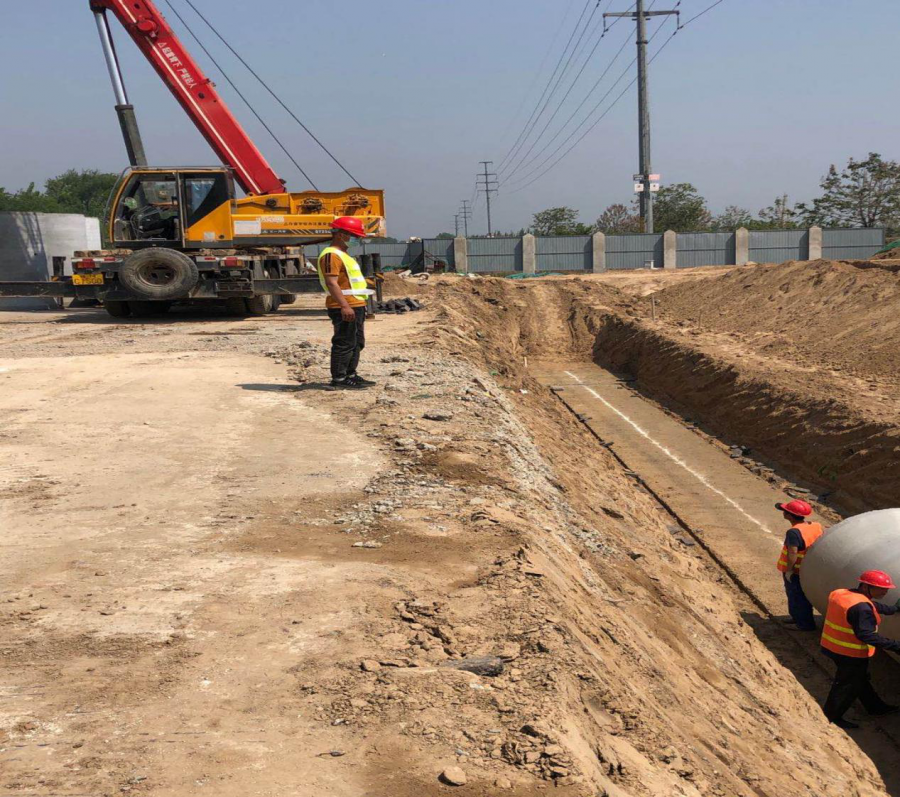

  經九路項目部全員到崗,倒推工期,加班加點,不間斷施工。管廊工程完成毛石墊層、底板防水及保護層等工序;排水工程完成東側污水管道回填、雨水溝槽開挖、西側污水管道回填、西側雨水溝槽開挖及墊層澆筑等工作。
\
\

  園林工程公司

  園林工程公司五一期間正常施工,各工地嚴把材料質量關,嚴格按照設計、施工規范有序施工。

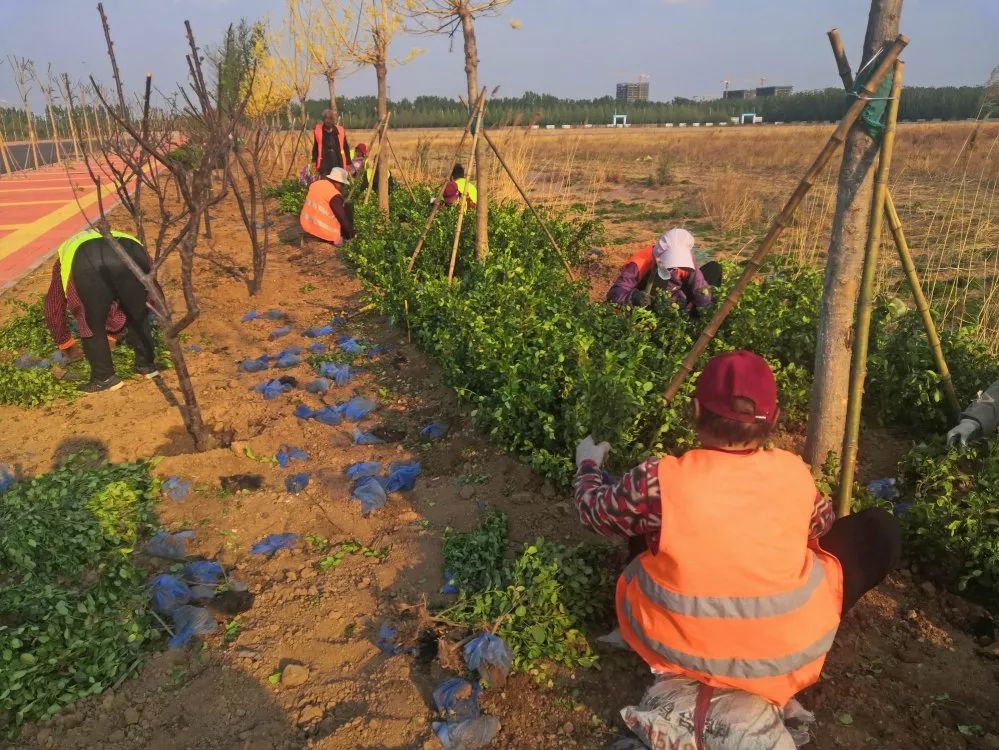

  緯十路完成地被種植3500余平米;17號線綠化工程進行放線挖樹穴施工;大學路灌溉(崇德四-崇德五)進行過路保護管施工;廣川大道、新建路進行澆水、松土、拔草等日常養護工作。

\

  國凱建材公司

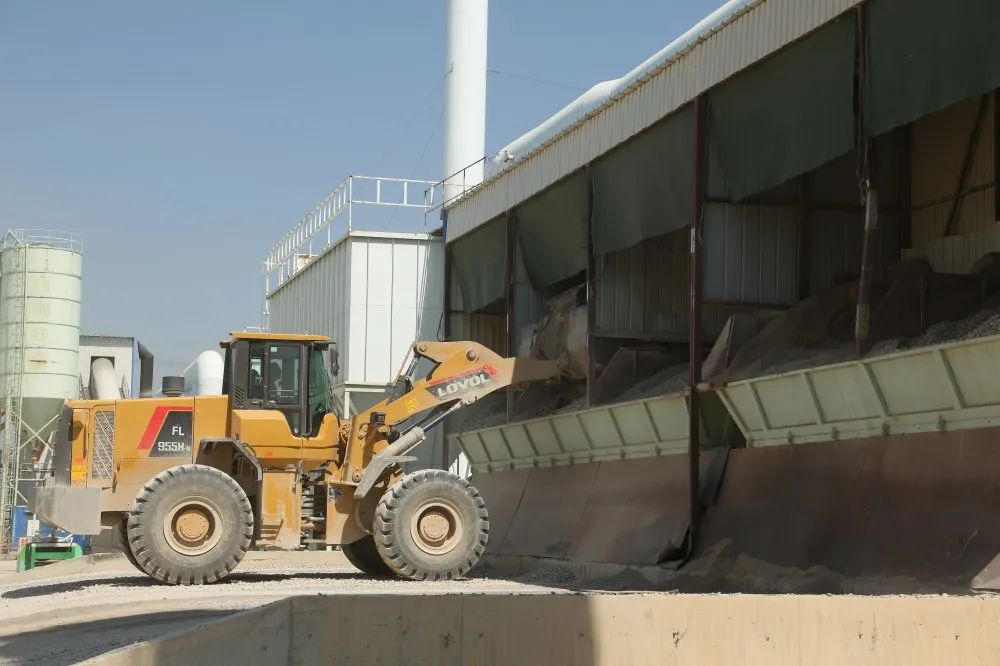

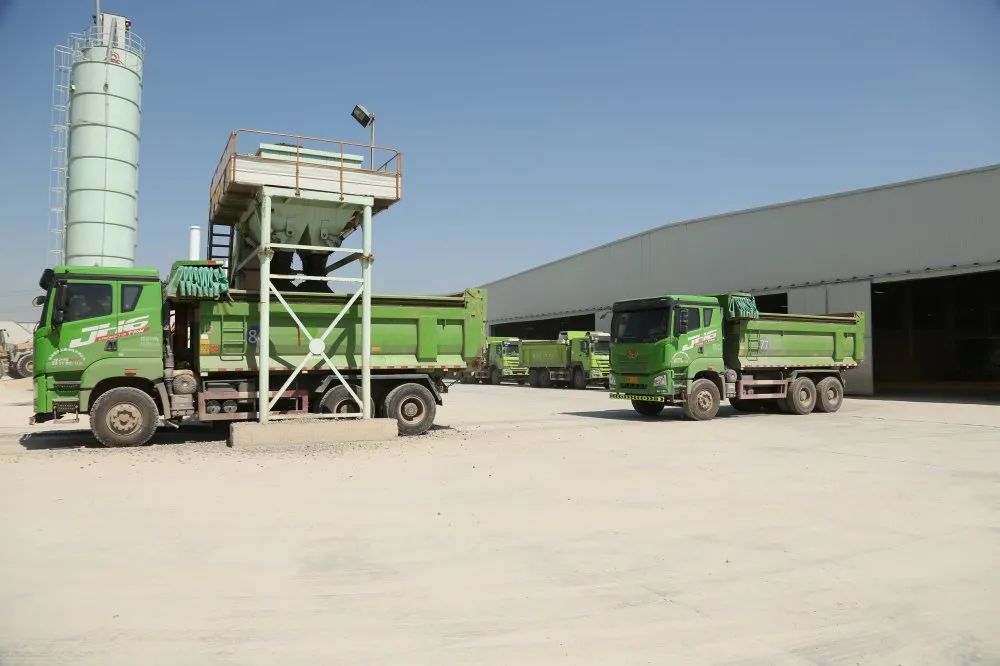

  生產部按計劃完成生產任務,水穩、瀝青雙站同步運行,生產瀝青混凝土400余噸,水泥穩定碎石7500余噸,混凝土管道300余米。機務部,順利完成外攬項目華潤路二灰碎石的攤鋪與碾壓施工作業。
\
\

竣凱公司

  岔河西濱河路項目

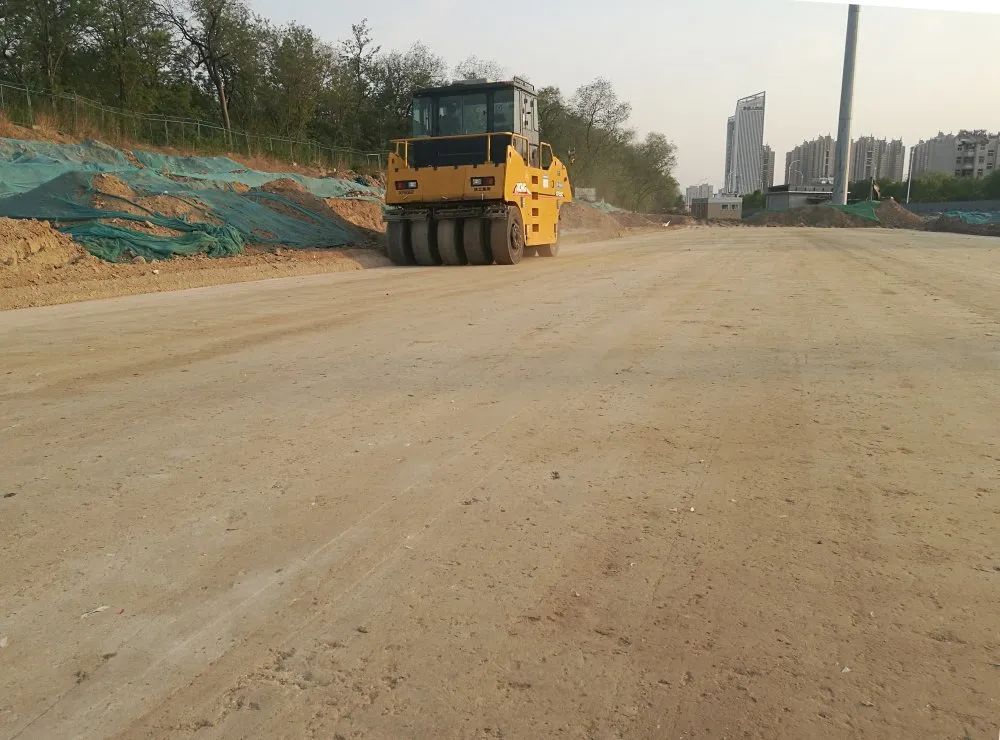

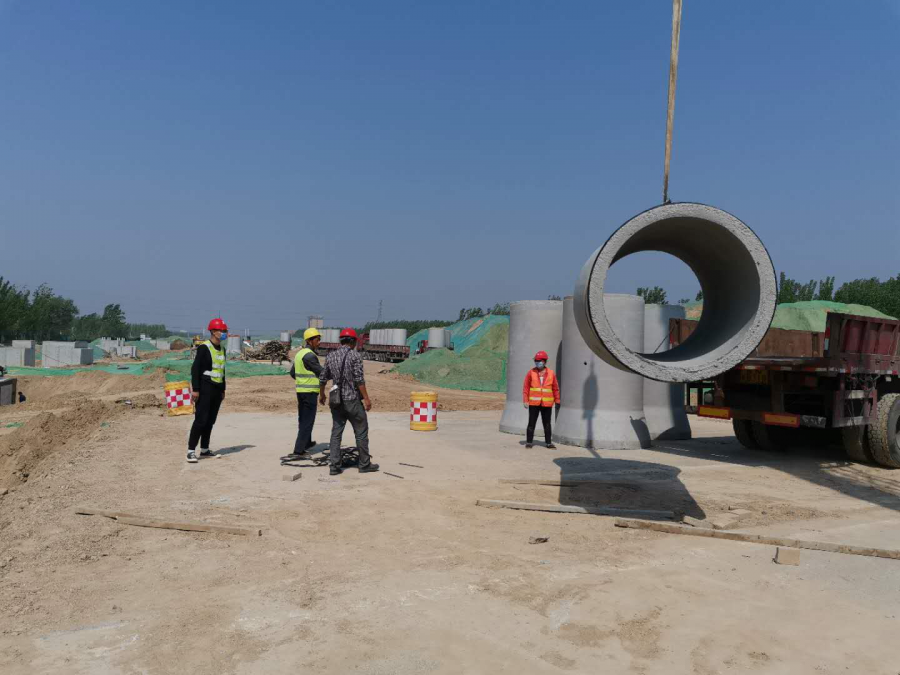

  道路工程完成機動車道8%灰土基層施工;排水工程完成東側雨水管道回填施工。
\
\
  “勞動托夢想,奮斗鑄輝煌。”目前,德州城建工程公司所有在建項目正在加緊施工,在確保“防疫與生產”兩不誤的基礎上,迅速掀起大干高潮,為全面完成今年的施工生產任務打下良好基礎。德州城建全體職工用自己的實際行動,以時不我待、只爭朝夕的緊迫感,逐夢實干,奮力譜寫五月里一曲最美的勞動者之歌。
?
